.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:

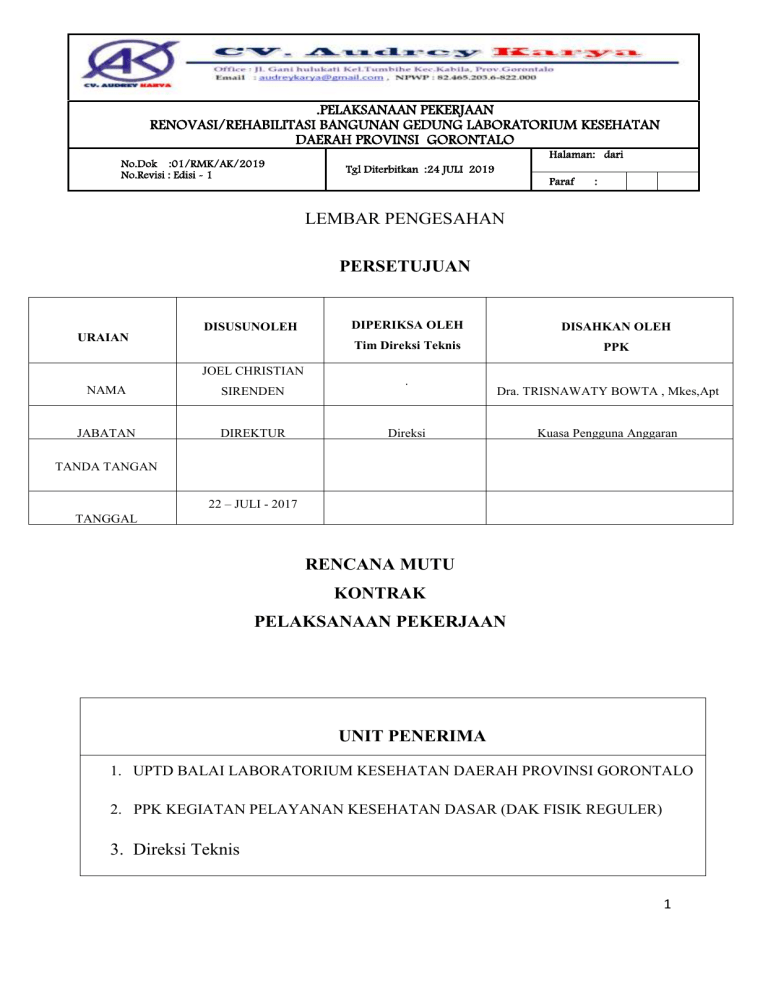

LEMBAR PENGESAHAN
PERSETUJUAN
URAIAN
DISUSUNOLEH
JOEL CHRISTIAN
DIPERIKSA OLEH
DISAHKAN OLEH
Tim Direksi Teknis
PPK
NAMA
SIRENDEN
..
Dra. TRISNAWATY BOWTA , Mkes,Apt
JABATAN
DIREKTUR
Direksi
Kuasa Pengguna Anggaran
.....
.
TANDA TANGAN
22 – JULI - 2017
TANGGAL
RENCANA MUTU
KONTRAK
PELAKSANAAN PEKERJAAN
UNIT PENERIMA
1. UPTD BALAI LABORATORIUM KESEHATAN DAERAH PROVINSI GORONTALO
2. PPK KEGIATAN PELAYANAN KESEHATAN DASAR (DAK FISIK REGULER)
3. Direksi Teknis
1
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
STATUS DOKUMEN
EDISI : 1
Nomor
EDISI : 2
Nomor :
01/RMK/AK/2019
Tanggal
: 24 JULI
2019
Tanggal
EDISI :
Nomor :
:
Tanggal
:
2
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
SEJARAHDOKUMEN
TANGGAL
CATATAN PERUBAHAN
KETERANGAN
3
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
DAFTAR ISI
LEMBAR PENGESAHAN ...........................................................................................1
SEJARAHDOKUMEN ..................................................................................................1
DAFTAR ISI..................................................................................................................4
1.
LATAR BELAKANG .........................................................................................5
2.
INFORMASI KEGIATAN ..................................................................................8
3.
SASARANMUTU .............................................................................................18
4.
PERSYARATAN TEKNIS DAN ADMINISTRASI ........................................18
5.
STRUKTUR ORGANISASI DAN TUGAS & TANGGUNG JAWAB ...........19
6.
BAGAN ALIR PELAKSANAAN PEKERJAAN.............................................22
7.
JADWAL PELAKSANAAN PEKERJAAN .....................................................57
8.
JADWALPERALATAN .........................Ошибка! Закладка не определена.
9.
JADWALPERSONIL ........................................................................................18
10.
JADWAL ARUS KAS ......................................................................................61
11.
RENCANADANMETODAVERIFIKASI,VALIDASI,MONITORING,EVALUASI, INSPEKS
12.
DAFTAR KRITERIA PENERIMAAN ...Ошибка! Закладка не определена.
13.
DAFTAR INDUK DOKUMEN DAN REKAMAN .........................................25
4
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
1. LATAR BELAKANG
Dalam rangka usaha menjaga dan meningkatkan kualitas pekerjaan, maka diperlukan suatu
panduan pengendalian mutu, proses serta persyaratan-persyaratan yang harus dilaksanakan
dalam pelaksanaan pekerjaan, yaitu berupa Rencana Mutu Kontrak (RMK).
Rencana Mutu Kontrak adalah suatu pedoman jaminan mutu dalam pelaksanaan pekerjaan,
agar produk akhir pekerjaan sesuai dengan syarat teknis yang tercantum dalam kontrak.
Rencana Mutu Kontrak (RMK) ini digunakan untuk memonitor dan menilai
pelaksanaan/penerapan spesifikasi teknik yang melekat pada kontrak kerja konstruksi antara :
UPTD Balai Laboratorium Kesehatan Daerah Provinsi Gorontalo Dan CV.Audrey Karya.
Rencana Mutu Kontrak (RMK) dimaksudkan untuk menerapkan lingkup prosedur jaminan
mutu pelaksanaan kontrak pekerjaan dan dijadikan sebagai acuan untuk menguraikan secara
rinci, lengkap dan jelas tentang tata cara melaksanakan pekerjaan secara benar sesuai dengan
tahapan kegiatan yang disyaratkan dalam dokumen pelaksanaan (dokumen kontrak).
Sedangkan tujuannya adalah sebagai alat kontrol/pengendali terhadap mutu suatu pekerjaan,
apakah semua item pekerjaan dilaksanakan sesuai dengan spesifikasi atau kriteria yang
berlaku, sehingga apabila terjadi suatu penyimpangan, maka dengan adanya Rencana Mutu
Kontrak (RMK) dapat diketahui dari awal dan kesalahan yang lebih fatal dapat dihindari,
serta kualitas pekerjaan pun dapat dipertanggung jawabkan sesuai dengan yang diharapkan.
5
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
KATA PENGANTAR
Sebagai realisasi kontrak kerja antara UPTD Balai Laboratorium Kesehatan Daerah
Provinsi Gorontalo Dan CV.Audrey Karya. mengenai pekerjaan : Renovasi /Rehabilitasi
Bangunan Gedung Laboratorium Kesehatan Daerah Provinsi Gorontalo sebagai
kontraktor pelaksana CV.Audrey Karya berkewajiban menyusun laporan rencana mutu
kontrak (RMK)
Laporan Rencana Mutu Kontrak (RMK) meliputi penjelasan tentang semua kegiatan yang
akan dilakukan oleh kontraktor, termasuk metode pelaksanaan, sasaran yang dipergunakan
dan jadwal pelaksanaan pekerjaan, tenaga kerja, bahan dan alat.
Tujuan dari laporan ini untuk evaluasi dan pengawasan pelaksanaan pekerjaan yang akan
dilakukan oleh kontraktor.
Demikian laporan Rencana Mutu Kontrak (RMK) disusun dengan harapan dapat digunakan
untuk kemajuan pekerjaan secara keseluruhan, sehingga pekerjaan dapat diselesaikan dengan
baik, tepat mutu dan tepat waktu.
Gorontalo, 22 Juli 2019
CV. AUDREY KARYA
JOEL CHRISTIAN SIRENDEN
Direktur
BAB I
6
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
PENDAHULUAN
Tujuan adanya dokumen Rencana Mutu Kontrak ini dikaitkan dengan keinginan pemberi
kontrak, dikaitkan dengan pengendalian kuantitas dan kualitas pekerjaan, selain itu juga
dikaitkan dengan kesesuaian spesifikasi, jadwal pelaksanaan pekerjaan, jadwal penggunaan
tenaga, alat, dan bahan serta metode pelaksanaan.
Untuk lebih efisiennya pelaksanaan pengendalian mutu atas /produk pekerjaan tersebut
diatas, perlu adanya jaminan mutu terhadap ketaatan dan konsisten dalam menjalankan
prosedur mutu yang telah ditetapkan dalam proses pelaksanaan dan dokumen kontrak.
Adapun Dokumen-dokumen acuan yang digunakan untuk pengendalian mutu pekerjaan agar
sesuai dengan yang diinginkan adalah antara lain : Dokumen pengadaan, Dokumen kontrak,
Berita Acara, dan kesepakan-kesepakatan perubahan yang disetujui bersama antara [PPK],
Kontraktor pelaksana, dan Konsultan pengawas.
Oleh karena itu, perlu disusun Rencana Mutu Kontrak guna memenuhi mekanisme hubungan
antara sistem jaminan mutu terhadap spesifikasi teknis dan gambar kontrak.
Rencana Mutu Kontrak ini nantinya digunakan UPTD Balai Laboratorium Kesehatan
Daerah Provinsi Gorontalo sebagai alat untuk menjamin agar spesifikasi teknis dan gambar
kontrak dijalankan secara benar sebagaimana ketentuannya.
BAB II
UMUM
1. TUJUAN
7
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Rencana Mutu Kontrak ini dimaksudkan untuk menerapkan lingkup prosedur
jaminan mutu dan tujuan mutu kontrak serta hal-hal lainnya yang timbul dalam
proses pelaksanaan.
Tujuan rencana Mutu Kontrak ini untuk menentukan arah pengendalian proses
pelaksanaan pekerjaan sehingga diharapkan dapat memperoleh produk yang bermutu
sesuai perencanaan dan dokumen kontrak.
Pedoman ini diterapkan dalam proses pelaksanaan pekerjaan untuk memantau dan
menilai spesifikasi teknis kontrak, sehingga dimungkinkan adanya prosedur
tambahan untuk mendukung rencana mutu.
2. INFORMASI KEGIATAN
2.1.
Uraian Pengadaan
Nama Pekerjaan
: Renovasi/Rehabilitasi
Bangunan
Gedung
Laboratorium Kesehatan Daerah Provinsi
Gorontalo
8
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
Lokasi Pekerjaan
: UPTD
Balai
Laboratorium
:
Kesehatan
Daerah Provinsi Gorontalo.
Nama Pengguna Jasa
: UPTD
Balai
Laboratorium
Kesehatan
Daerah Provinsi Gorontalo
Nama Penyedia Jasa
2.2.
: CV.Audrey Karya
Data Pengguna Jasa dan Penyedia Jasa
a. Pengguna Jasa
Nama
:
UPTD Balai Laboratorium Kesehatan Daerah
Provinsi Gorontalo.
Kegiatan
: PELAYANAN KESEHATAN DASAR (DAK
FISIK REGULER)
Alamat Kantor
:
No. Tlp/Fax
: 0435-
b. Penyedia Jasa
Nama Penyedia Jasa
: CV. AUDREY KARYA
Alamat Penyedia Jasa :
Tlp/Fax
2.3.
:
Data Kontrak
Nomor Kontrak
:
9
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Tanggal Kontrak
:
Nomor SPMK
:
Tanggal SPMK
:
Nilai Kontrak
: Rp 28.803.948.000,-(Dua puluh delapan milyar
delapan ratus tiga juta sembilan ratus empat puluh
delapan ribu rupiah)
Sumber Dana
: DAK REGULER
Tahun Anggaran
: 2019
Jangka Waktu Pelaksanaan : 150 (Seratus Lima puluh) hari kalender ditambah
Masa Pemeliharaan selama 180 ( seratus delapan
puluh ) hari kalender.
(Dari tanggal 30 Januari 2017 s/d 26 September
2017)
LOKASI
PROYEK
Proyek Renovasi /Rehabilitasi Bangunan Gedung Kantor Laboratorium Kesehatan
Daerah Provinsi Gorontalo ini terletak di Keca Kota Gorontalo Provinsi
Gorontalo.
10
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Peta Lokasi Pekerjaan
DESKRIPSI PEKERJAAN
A.
UMUM
Pekerjaan
Renovasi
/Rehabilitasi
Bangunan
Laboratorium Kesehatan Daerah Provinsi Gorontalo
Rehabilitasi Bangunan
Gedung
Kantor
mencangkup
sesuai dengan prosedur mutu (kualitas),
Pekerjaan volume (kuantitas), pengendalian waktu pelaksanaan, metode
kerja,.
11
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
2.4.
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Lingkup Kegiatan
Ruang lingkup utama pekerjaan dalam kontrak ini terdiri dari:
12
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
13
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
14
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
15
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
16
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
17
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
3. SASARANMUTU
a) Terselenggaranya
kegiatan
pekerjan
Renovasi
/Rehabilitasi
Gedung
Laboratorium Kesehatan Daerah Provinsi Gorontalo tepat biaya, tepat mutu,
tepat waktu serta tertib administrasi, dengan senantiasa memonitor setiap
kegiatan dan mengevaluasi hambatan-hambatan dan kendala-kendala yang
mungkin dan telah muncul agar tidak mempengaruhi kegiatan utama.
b) Melaksanakan kegiatan Renovasi /Rehabilitasi Gedung Laboratorium Kesehatan
Daerah Provinsi Gorontalo dengan mengutamakan kepuasan
dengan prinsip
Tepat Waktu, Mutu dan Tertib Administrasi.
4.
PERSYARATAN TEKNIS DAN ADMINISTRASI
Persyaratan teknis dan Administrasi untuk pelaksanaan Renovasi /Rehabilitasi
Gedung Laboratorium Kesehatan Daerah Provinsi Gorontalo adalah sebagai berikut :

Surat Penunjukan Penyedia Barang Jasa (SPPBJ)

Surat Perjanjian (Kontrak)

Surat Perintah Mulai Kerja (SPMK)

Syarat-syarat umum kontrak (BAB IX).

Syarat-syarat khusus kontrak (BAB X).

Spesifikasi teknis
 Gambar Pelaksanaan
18
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
5. STRUKTUR ORGANISASI TUGAS & TANGGUNG JAWAB
5.1.
Organisasi Kerja Pemilik Proyek
Gambar 5.1 Organisasi Pelaksanaan Pekerjaan
Keterangan :
: Garis Instruksi
19
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
: Garis Koordinasi
Uraian Tugas Unsur Pengguna Jasa
5.2.
Organisasi Kerja Penyedia Jasa ( PT Laleva Indah Lestari ).
Struktur Organisasi Penyedia Jasa
Berisi bagan organisasi penyedia jasa PT. Laleva Indah Lestari yang akan
melaksanakan dan penyelesaikan Pekerjaan Pembangunan Jaringan
Irigasi Randangan Kiri (Lanjutan), seperti yang terlihat pada gambar di
bawah ini.
20
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar 5.2 : Organisasi Pelaksanaan Pembangunan Jaringan Irigasi
Randangan Kiri (Lanjutan)
Uraian Tugas Unsur Penyedia Jasa
5.2.1 DIREKTUR

Menandatangani kontrak dan addendumnya dengana pengguna
jasa.

Mempelajari
dan
memahami
konrak
kerja
yang
akan
dilaksanakan.

Memimpin dan mengarahkan semua kegiatan pelaksanaan sesuai
rencana pelaksanaan pekerjaan.

Memantau dan mengarahkan proses pelaksanaan pekerjaan guna
mendapatkan hasil yang sesuai dengan persyaratan yang
ditetapkan.

Melakukan monitoring dan pemeliharaan serta melakukan
perbaikan bila terjadi.

Bertanggung jawabkan atas semua pelaksanaan baik kualitas
maupun kuantitas.
21
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
6. BAGAN ALIR PELAKSANAAN PEKERJAAN
Bagan alir pelaksanaan pekerjaan berisikan flowchart dari urutan
kegiatan yang akan dilaksanakan dalam penyelesaian pekerjaan. Untuk
lebih jelasnya bagan alir pelaksanaan pekerjaan dapat dilihat pada
gambar di bawah ini.
22
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
23
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
BAGAN
ALIR
KEGIATAN PELAKSANAAN PROYEK
Gambar A.1.1
PEKERJAAN SALURAN
BAGAN ALIR
Pembersihan & Stripping/Kosrekan (A)
24
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.2
PEKERJAAN SALURAN
BAGAN ALIR
Galian Tanah Biasa (A)
25
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.3
PEKERJAAN SALURAN
BAGAN ALIR
Timbunan Atau Urugan Tanah Kembali Dipadatkan (A)
26
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.4
PEKERJAAN SALURAN
BAGAN ALIR
Timbunan Tanah dipadatkan dari Borrow Area Jarak 5-7 Km (A)
27
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.5
PEKERJAAN SALURAN
BAGAN ALIR
Timbunan Tanah dipadatkan dari Borrow Area Jarak 7-9 Km (A)
28
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.6
PEKERJAAN SALURAN
BAGAN ALIR
Timbunan Tanah dipadatkan dari Borrow Area Jarak 9-10 Km (A)
29
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.7
PEKERJAAN SALURAN
BAGAN ALIR
Timbunan Tanah dipadatkan dari Borrow Area Jarak 10-12 Km (A)
30
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.8
PEKERJAAN SALURAN
BAGAN ALIR
Timbunan Tanah dipadatkan dari Borrow Area Jarak 12-14 Km (A)
31
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.9
PEKERJAAN SALURAN
BAGAN ALIR
Buangan Tanah Hasil Galian Jarak 50 m-1 Km (A)
32
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.10
PEKERJAAN SALURAN
BAGAN ALIR
Perkerasan Jalan Inspeksi t : 20 Cm (A)
33
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.11
PEKERJAAN SALURAN
BAGAN ALIR
Lining Beton K - 175
34
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.12
PEKERJAAN SALURAN
BAGAN ALIR
Bekisting Untuk dilatasi Saluran Non Exposed
35
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.13
PEKERJAAN SALURAN
BAGAN ALIR
Pasangan Batu Kali 1 : 4
36
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.14
PEKERJAAN SALURAN
BAGAN ALIR
Plesteran 1 : 3
37
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.15
PEKERJAAN SALURAN
BAGAN ALIR
Siaran 1 : 2
38
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.1.16
PEKERJAAN SALURAN
BAGAN ALIR
Sambungan Beton
39
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.2.1
PEKERJAAN BANGUNAN
BAGAN ALIR
Galian Tanah Biasa (A)
40
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.2.2
PEKERJAAN BANGUNAN
BAGAN ALIR
Timbunan atau Urugan Tanah Kembali dipadatkan (A)
41
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.2.3
PEKERJAAN BANGUNAN
BAGAN ALIR
Pasangan Batu Kali 1 : 4
42
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.2.4
PEKERJAAN BANGUNAN
BAGAN ALIR
Plesteran 1 : 3
43
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.2.5
PEKERJAAN BANGUNAN
BAGAN ALIR
Siaran 1 : 2
44
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.2.6
PEKERJAAN BANGUNAN
BAGAN ALIR
Beton K.175
45
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.2.7
PEKERJAAN BANGUNAN
BAGAN ALIR
Beton K.100
46
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.2.8
PEKERJAAN BANGUNAN
BAGAN ALIR
Bekisting Non Exposed
47
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.2.9
PEKERJAAN BANGUNAN
BAGAN ALIR
Bekisting Exposed
48
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.2.10
PEKERJAAN BANGUNAN
BAGAN ALIR
Pembesian
MULAI
SURVEY
REQUEST RENCANA KERJA
DAN PENGAJUAN GAMBAR
Tidak
PERSETUJUAN
Ya
Pelaksanaan Pekerjaan
Pembesian
Pemasangan Pembesian
sesuai gambar/dimensi
SELESASI
49
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar A.2.11
PEKERJAAN BANGUNAN
BAGAN ALIR
Perancah
50
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar B.1
PEKERJAAN PEMBUANGAN
BAGAN ALIR
Pembersihan & Stripping/Kosrekan (A)
51
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar B.2
PEKERJAAN PEMBUANGAN
BAGAN ALIR
Galian tanah Biasa (A)
52
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar B.3
PEKERJAAN PEMBUANGAN
BAGAN ALIR
mbunan atau Urugan Tanah Kembali dipadatkan (A)
53
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Gambar C.1 -15
PEKERJAAN PINTU BANGUNAN BAGI/SADAP
BAGAN ALIR
Pengadaan dan Pemasangan Pintu Bang. Bagi Sadap
54
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
DOKUMEN ACUAN PELAKSANAAN KEGIATAN MASINGMASING ITEM PEKERJAAN
METODE PELAKSANAAN
Dalam rangka untuk Acuan dalam pelaksanaan pekerjaan untuk proyek
pembangunan jaringan irigasi Randangan kiri (lanjutan) Kabupaten
Pohuwato, maka metode pelaksanaan yang akan kami gunakan.
Sebagai pelaksana pada Pekerjaan
Pembangunan Jaringan Irigasi
Randangan Kiri (Lanjutan), Kabupaten Pohuwato, kami akan melakukan
beberapa hal. Yang pertama yaitu segera menghubungi pihak direksi /
pengawas lapangan yang ditunjuk oleh Pejabat Pembuat Komitmen Irigasi
dan Rawa I
pada Balai
Wilayah Sungai Sulawesi II untuk berkoordinasi
tentang persiapan apa saja yang harus dilaksanakan.
Persiapan –
persiapan awal seperti penyiapan administrasi yang
meliputi kontrak pekerjaan dan penyerahan Surat Perintah Kerja serta
Penyerahan lapangan oleh Pejabat Pembuat Komitmen, harus dilakukan
terlebih dahulu sebelum melangkah ke pelaksanaan kegiatan. Setelah hal
tersebut sudah dilaksanakan maka kami akan melaksanakan kegiatan
selanjutnya dengan persetujuan direksi pekerjaan yang telah ditunjuk oleh
Pejabat Pembuat komitmen.
55
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
56
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
7. JANGKA WAKTU PELAKSANAAN PEKERJAAN
57
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
JADWAL PENGGUNAAN TENAGA KERJA
58
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
JADWAL PENGGUNAAN BAHAN/MATERIAL
59
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
JADWAL PENGGUNAAN ALAT
60
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
8. JADWAL ARUS KAS ( buat sesuai dengan perencanaan cash flow
proyek, mulai penerimaan termijn terakhir )
61
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
9. RENCANADANMETODAVERIFIKASI,VALIDASI,MONITORING,
EVALUASI, INSPEKSI DAN PENGUJIAN
PPK berwenang melakukan pengawasan dan pemeriksaaan terhadap
pelaksanaan pekerjaan yang dilaksanakan oleh penyedia jasa.Apabila
diperlukan PPK dapat memerintahkan kepada pihak ketiga untuk melakukan
pengawasan dan pemeriksaan atas semua pelaksanaan pekerjaan yang
dilaksanakan oleh penyedia jasa.
PPK atau Pengawas Pekerjaan akan memeriksa setiap hasil pekerjaan dan
memberitahukan penyedia secara tertulis atas setiap Cacat Mutu yang
ditemukan PPK. Atau Pengawas Pekerjaan dapat memerintahkan penyedia
jasa untuk menemukan dan mengungkapkan Cacat Mutu.
Jika PPK atau Pengawas Pekerjaan memerintah penyedia jasa untuk
melakukan pengujian Cacat Mutu yang tidak tercantum dalam Spesifikasi
Teknis dan Gambar, dan hasil uji coba menunjukan adanya Cacat Mutu
maka penyedia berkewajiban untuk menanggung biaya biaya pengujian
tersebut.
Jika tidak ditemukan adanya Cacat Mutu maka uji coba tersebut dianggap
sebagai Peristiwa Kompensasi, yaitu pemberian ganti rugi oleh PPK kepada
penyedia.
62
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Penyedia jasa bertanggung atas perbaikan Cacat Mutu selama masa Kontrak dan Masa
Pemeliharaan
Oleh karena itu untuk menghindari terjadinya Cacat Mutu tersebut perlu ditetapkan “
Rencana dan Metoda Verifikasi, Validasi, Monitoring, Evaluasi, Inspeksi dan Pengujian
“ atas pelaksanaan pekerjaan yang dilakukan penyedia jasa.
A. Pemeriksaan Barang/ Material datang ( Incoming Material ) :
B. Proses Kegiatan Pelaksanaan
63
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
KRITERIA PENERIMAAN
1.1 Pekerjaan Persiapan
Sosialisasi
Standar Prosedur
No
A.SP-1
1 Sosialisasi kepada Masyarakat 1
dilakukan oleh pengguna jasa,
penyedia jasa, aparat desa dan
Aparat terkait. Bila semua pihak
sepakat, maka dibuatkan berita
acara kesepakatan. Penentuan titik
Nol dan pengambilan foto
dokumentasi 0%.
No
Standar Disain
A.SD-1
 Kesepakatan
 Berita Acara Sosialisasi
 Foto
2 Bila ada pihak yang keberatan
maka harus dipindahkan ke lokasi
yang lain dan dilakukan prosedur
sosialisasi di lokasi yang baru.
Uitzet
Standar Prosedur
No
A.SP-2
1 Setelah penerbitan SPMK maka 1
direksi bersama-sama panitia
peneliti pelaksanaan kontrak dan
penyedia
jasa
melakukan
pengukuran dan pemeriksaan
detail lapangan untuk setiap mata
pembayaran.
No
Standar Disain
A.SD-2
 Gambar pelaksanaan
 Titik Nol Pekerjaan
2 Pengukuran perlu diulang bila ada
tambahan pekerjaan atau lokasi
pekerjaan pindah ke lokasi yang
baru.
64
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Dokumentasi
Standar Prosedur
Standar Disain
No
A.SP-3
A.SD-3
1 Pengambilan foto dokumentasi 1 Pengambilan foto pekerjaan mulai
yaitu mulai dari sosialisasi, foto
dari 0% sampai dengan 100%.
0% dan pengambilan gambar
harus diambil satu arah.
No
Barak Kerja
Standar Prosedur
Standar Disain
No
A.SP-4
A.SD-4
1 Pembangunan barak kerja/direksi 1 Aman dan layak untuk menyimpan
keet sebaiknya dilakukan sebelum
dokumen lapangan dan berteduh.
alat dimobilisasikan.
No
Ganti Rugi Tanaman
Standar Prosedur
Standar Disain
No
A.SP-5
A.SD-5
1 Pembebasan tanaman untuk lokasi 1 Lokasi Pekerjaan yang akan dilalui
kerja
sebaiknya
dilakukan
sebelum alat dimobilisasi dan
dengan harga yang wajar.
No
2 Pembuatan Spoil Bank Material
harus secepatnya dilakukan
2
Ukuran Spoil Bank untuk material
disesuaikan
dengan
kondisi
dilapangan
65
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Foto 0%
Standar Prosedur
Standar Disain
No
A.SP-5
A.SD-5
1 Gambar
pelaksanaan
harus 1 Tidak berskala tetapi
mengakomodir
semua
hasil
mewakili kondisi lapangan.
pengukuran dan perhitungan.
No
dapat
2 Gambar pelaksanaan harus dapat
dipertanggung jawabkan secara
teknis dan anggaran.
3 Gambar pelaksanaan dipasang di
lapangan/direksi keet dan mudah
dilihat.
Gambar Pelaksanaan
Standar Prosedur
Standar Disain
No
A.SP-7
A.SD-7
1 Gambar pelaksanaan harus dapat 1 Gambar Bangunan Lama.
dipertanggung jawabkan secara
teknis dan anggaran.
No
2 Gambar pelaksanaan dipasang di
lapangan/direksi keet dan mudah
dilihat.
2
Gambar Perencanaan.
Mutual Check Awal (MC–0%)
Standar Prosedur
Standar Disain
No
A.SP-8
A.SD-8
1 Hasil pengukuran dan perhitungan 1 Pekerjaan tambah tidak boleh
detail kondisi lapangan untuk
melebihi 10% dari harga kontrak.
setiap
mata
pembayaran
digunakan untuk menetapkan
kuantitas awal.
No
66
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Standar Prosedur
Standar Disain
No
A.SP-8
A.SD-8
2 Pelaksanaan MC–0% dilakukan 2 Pelaksanaan MC–0% dilakukan
oleh tim mutual check yang
oleh tim mutual check yang
dibentuk
oleh
pengendali
dibentuk oleh pengendali kegiatan,
kegiatan, bersama penyedia jasa.
bersama penyedia jasa.
No
Amandement
Standar Prosedur
Standar Disain
No
A.SP-9
A.SD-9
1 Di buat berdasarkan gambar kerja 1 Amandement dituangkan pada BA
dan hasil MC-0%.
perubahan yang terjadi baik
volume maupun harganya.
No
Mobilisasi
Mobilisasi Personil
Standar Prosedur
Standar Disain
No
B.SP-1
B.SD-1
1 Nama tenaga inti yang ditugaskan 1 .
di lapangan sesuai dengan yang
Pelaksana 2
: S1 Teknik
ada dalam dokumen kontrak.
Sipil SKA Ahli Muda Ahli Teknik
Rawa dan Pantai Pengalaman ( 7 )
Tujuh Tahun.
Adm. Teknik
: S1 Teknik Sipil
Pengalaman ( 6 ) Enam Tahun.
2 Nama tenaga tambahan yang akan
Adm. Umum
: SMA
ditugaskan dilapangan terlebih
Pengalaman ( 8 ) Delapan Tahun.
dahulu
harus
mendapat
Surveyor
: SMK Pengalaman (
persetujuan
dari
pengendali
5 ) Lima Tahun.
kegiatan / direksi.
Quality
: S1 Pengalaman ( 6 )
Enam Tahun.
Logistik
: SMK Pengalaman ( 6
) Enam Tahun.
No
67
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
68
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Mobilisasi Peralatan
Standar Prosedur
Standar Disain
No
B.SP-2
B.SD-2
1 Peralatan yang digunakan di 1 Peralatan minimal yang harus
lapangan sesuai dengan yang ada
disediakan adalah :
dalam dokumen kontrak dan siap
 Excavator
= 4 unit
operasi (kondisi baik).
 Bulldozer
= 2 unit
 Dump Truck
= 47 unit
 Concrete Vibrator = 4 unit.
 Concrete Mixer
= 20 unit
 Water Pump
= 4 unit
 Kendaraan Roda 4 = 1 unit
 Kendaraan Roda 2 = 2 unit
 Pick UP
= 1 unit
 Generator Set
= 1 unit
2 Peralatan tambahan yang akan 2
digunakan dilapangan terlebih
dahulu
harus
mendapat
persetujuan
dari
pengendali
kegiatan / direksi.
No
Mobilisasi Material
Standar Prosedur
Standar Disain
No
B.SP-3
B.SD-3
1 Meterial yang digunakan sesuai 1  Tidak ada bahan digunakan
dengan spesifikasi teknis.
No
Pelaksanaan
Perintisan dan Pembersihan/Stripping (A)
No
Standar Prosedur
C.SP-1
No
Standar Disain
C.SD-1
69
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
1 Pekerjaan
Perintisan
dan
Pembersihan/Stripping
dikerjakan dengan menggunakan
Alat berat jenis Bulldozer dan alat
2 bantu lain
Paraf
1
:
 Pekerjaan
Perintisan
dan
Pembersihan
dengan
menggunakan alat berat
 Dan menggunakan alat
2
Sekelompok
tenaga
kerja
membersihkan akar-akar kayu
dengan menggunakan parang,
pacul sekop dan
Pelaksanaan
Galian Tanah Biasa (A)
Standar Prosedur
No
C.SP-1
1 Pekerjaan Galian tanah biasa (A) 1 
dilakukan dengan menggunakan
alat jenis Excavator
2
No
Standar Disain
C.SD-1
Pelaksanaan
Pekerjaan Timbunan Tanah dari Borrow Area
Standar Prosedur
Standar Disain
No
C.SP-1
C.SD-1
1 Pekerjaan Timbunan tanah dari 1  Alat yang digunakan dalam
borrow area dilakukan dengan
pelaksanaan pekerjaan timbunan
menggunakan alat
tanah adalah jenis excavator,
2
dumptruck, vibro dan water tank
 Pekerjaan timbunan akan selalu
No
70
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
dilakukan pengujian kepadatan
dengan cara sand cone
Pelaksanaan
Pekerjaan Linning Betok K-175
Standar Prosedur
Standar Disain
No
C.SP-1
C.SD-1
1 Pekerjaan Beton K-175 Linning 1  Alat yang digunakan dalam
dilakukan
dengan
cara
pelaksanaan pekerjaan concrete
menggunkan concrete mixer
mixer
2  Pengujian
sampel
beton
dilakukan setiap volume beton
300 M3
No
71
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Finishing
Pemulihan Lokasi
Standar Prosedur
No
I.SP-1
1 Pemulihan lokasi terdiri dari 1 
Pekerjaan yang rusak akibat Alam
atau alat berat
No
Standar Disain
I.SD-1
Mutual Check Akhir (MC–100%)
Standar Prosedur
Standar Disain
No
I.SP-3
I.SD-3
1 Mutual check akhir (MC–100%) 1 Dari hasil mutual check 100%
dilakukan oleh tim mutual check
dengan gambar terpasang / as built
yang dibentuk oleh pengguna jasa
drawing
sekaligus
dasar
/ pengendali kegiatan untuk
pembayaran volume pekerjaan
mendapatkan pekerjaan yang
yang selesai dikerjakan.
sebenarnya.
No
Amandement
Standar Prosedur
Standar Disain
No
I.SP-4
I.SD-4
1 Prosedur amandemen kontrak 1 Amandemen kontrak harus dibuat
dilakukan apabila pengguna jasa
bila terjadi perubahan harga
memberikan
perintah
secara
kontrak akibat adanya perubahan
tertulis kepada penyedia jasa
pekerjaan
dan
perubahan
untuk melaksanakan perubahan
pelaksanaan pekerjaaan.
kontrak atau penyedia jasa
mengusulkan perubahan kontrak,
dimana adanya gambar dan
kondisi lapangan tidak cocok
dengan kenyataannya.
No
As Built Drawing
72
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Standar Prosedur
Standar Disain
No
I.SP-5
I.SD-5
1 As built drawing dibuat secara 1 As built drawing termasuk final
detil sehingga material konstruksi
report dibuat sebanyak 4 ganda.
dapat divisualisasikan secara
jelas.
No
Foto 100%
Standar Prosedur
Standar Disain
No
I.SP-6
I.SD-6
1 Foto pelaksanaan harus disajikan 1 Foto pelaksanaan yang harus
dalam album dan disusun
didokumentasikan adalah :
berurutan mulai pekerjaan yang
 kondisi 0%
pertama sampai pekerjaan akhir.
 Pembersihan Lokasi dengan Alat
 Galian Tanah dengan Alat
 Pasangan Batu Kali Campuran 1
:3
 Pek. Plesteran
 Pekerjaan Siaran
 Pekerjaan Beton bertulang 1 : 2 :
3
 Timbunan Tanah
No
PHO / Penyerahan Pertama
Standar Prosedur
Standar Disain
No
I.SP-7
I.SD-7
1 Telah
diperiksa
oleh
tim 1 Hasil pekerjaan harus
pemeriksa yang di tuangkan
dengan dokumen kantrak.
dalam wujud BA Pemeriksaan
Pekerjaan selesai untuk yang
pertama
Di buat BA Serah Terima I antara
No
sesuai
73
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
Penyedia dan pengguna jasa.
Masa Pemeliharaan
Standar Prosedur
Standar Disain
No
I.SP-8
I.SD-8
1 Selama
masa
pemeliharaan 1 Masa pemeliharaan selama 180
penyedia jasa harus tetap berhari kalender.
tanggung jawab terhadap hasil
pekerjaan.
No
FHO / Penyerahan Kedua
Standar Prosedur
Standar Disain
No
I.SP-9
I.SD-9
1 Telah
diperiksa
oleh
tim 1 Telah dilakukan pemeriksaan
pemeriksa yang di tuangkan
untuk masa pemeliharaan dan di
dalam wujud BA Pemeriksaan
buat berita acara rangkap 10 ganda
Pekerjaan dan apabila terjadi
di tanda tangani oleh tim
kerusakan pada bangunan pihak
pemeriksa, direksi, penyedia dan
penyedia jasa telah memperbaiki
penguna jasa.
kerusakan pada bangunan tersebut
maka dapat di serahkan untuk
kedua kalinya..
No
74
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
RENCANA PEMERIKSAAN DAN PENGETESAN
Dalam rencana pemeriksaan dan pengetesan hal-hal yang dilakukan
mencakup meliputi jenis inspeksi, frekunesi, kriteria penerimaan, alat yang
dipakai, penanggung jawab
DAFTAR MONITORING KERJA
Daftar yang memuat jumlah kegiatan yang dilakukan oleh pelaksana
pekerjaan di mana kegiatan tersebut berhubungan dengan kegiatan
pengendalian mutu (kualitas) yang meliputi kegiatan antara lain check list,
inspeksi, dan test serta Action Plan.
DAFTAR PERALATAN
Dalam pelaksanaan Pekerjaan Pembangunan Jaringan Irigasi Randangan
Kiri (Lanjutan), diperlukan peralatan guna melaksanakan pekerjaan
(Terlampir).
CHECK LIST
Sebelum pekerjaan dilakukan harus mendapatkan ijin dari pengawas yang
ditugaskan oleh Kepala Satuan Kerja/PPK dan dituangkan dalam bentuk
Check List (Request).
AUDIT MUTU PEKERJAAN
Audit mutu pekerjaan setiap saat dilakukan oleh Pengawas Mutu dari
kontraktor pelaksana pekerjaan.
75
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
76
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
10. DAFTAR INDUK DOKUMEN.
DiuraikanDokumenacuanyangdigunakanolehtimpelaksanakegiatanbesertaac
uanyang berupa standar atau peraturan perundangan yang terkait dengan
substansi kegiatan.
No
Prosedur
Isi Prosedur mengatur tentang :
1. Status dokumen
2. Cara penomoran dokumen
1.
Pengendalian Dokumen
3. Periode review dokumen
4. Pengiriman dokumen
1. Jenis rekaman
2.
Pengendalian Rekaman
2. Cara penomoran rekaman
3. Standar map/ file penyimpanan
1. Buat
short
list
vendor/
sub
kontraktor
2. Minta company profile-nya
3.
Seleksi vendor/ sub kontraktor
3. Tinjauan kantor/ work shop/ atau
peralatannya
4. Seleksi
vendor/
sub
kontraktor
sesuai yang di-inginkan perusahaan
5. Buat daftar vendor/ sub kontraktor
77
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
terseleksi (approved list)
1. Bawa check list keberterimaan
barang sesuai dengan ketentuan
dalam spesifikasi dan ketentuan
4.
Pemeriksaan Barang datang
perusahaan.
2. Buat
berita
Acara
penerimaan
barang, termasuk barang cacat yang
dikembalikan ke vendor.
1. Bawa check list keberterimaan
pekerjaan sesuai dengan ketentuan
dalam spesifikasi dan ketentuan
perusahaan.
5.
Pemeriksaan tahapan pekerjaan
2. Buat
Laporan
pekerjaan,
Hasil
termasuk
Inspeksi
pekerjaan
Cacat Mutu yang harus diperbaiki.
1. Buat perbandingan antara rencana
6.
Evaluasi vendor/ sub kontraktor
dan realisasi kinerja vendor/ sub
kontraktor
2. Kumpulkan data penolakan barang/
78
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
:
pekerjaan Cacat Mutu
3. Tetapkan toleransi penyimpangan
yang masih dapat diterima
4. Putuskan
apakah
vendor/
sub
kontraktor masih dapat meneruskan
pekerjaan atas diberhentikan
1. Standar undangan RTM
2. Standar agenda RTM
3. Daftar hadir RTM
4. Risalah RTM , a.l. :
7.
Rapat
Tinjauan
Manajemen
(RTM) Proyek
a. Laporan
Cacat
Mutu/
Non
conformance product
b. Rencana Perbaikan
5. Laporan
Cacat
CLOSING
Mutu/
non
perbaikan
conformance
product.
1. Pembentukan Tim Audit Internal
2. Program Audit ( lokasi, proses kerja
8.
Internal Audit Proyek
yang di-audit, auditee dan jadwal
audit), dilakukan 6 bln. 1 x.
3. Surat Tugas Audit
4. Daftar check list audit di setiap
79
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
bagian/ unit kerja
5. Laporan
Cacat
Mutu/
non
conformance product.
11.DAFTAR INDUK REKAMAN.
Rekaman adalah tanda bukti kalau suatu tahapan proses kerja/ pengujian/
pengukuran dan sejenisnya telah dilakukan dan telah sesuai dengan ketentuan.
No
1.
Prosedur
Pengendalian Dokumen
Minimal, Rekaman yangdisimpan:
1. Pengiriman dokumen
Rekaman yang perlu disimpan dalam
2.
Pengendalian Rekaman
Standar map/ file penyimpanan adalah
a. l. :
80
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
1. Pemeriksaan/
:
pengujian
barang/
material :
a. Tanah urug pilihan
b. Kawat bronjong
c. Geotextile sheet
d. GCL
e. Gebalan rumput
2. Pemeriksaan tahap pekerjaan :
a. Pengukuran
elevasi/
survai/
setting out
b. Pemadatan tanggul
c. Mutu beton
1. Proses
Seleksi
vendor/
sub
kontraktor sesuai yang di-inginkan
3.
Seleksi vendor/ sub kontraktor
perusahaan
2. Daftar
vendor/
sub
kontraktor
terseleksi (approved list)
1. Buat
4.
Pemeriksaan Barang datang
berita
Acara
penerimaan
barang, termasuk barang cacat yang
dikembalikan ke vendor.
81
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
Halaman: dari
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Tgl Diterbitkan :24 JULI 2019
Paraf
1. Buat
5.
Pemeriksaan tahapan pekerjaan
Laporan
pekerjaan,
:
Hasil
termasuk
Inspeksi
pekerjaan
Cacat Mutu yang harus diperbaiki.
1. perbandingan antara rencana dan
realisasi
6.
Evaluasi vendor/ sub kontraktor
kinerja
vendor/
sub
kontraktor
2. Keputusan apakah vendor/ sub
kontraktor masih dapat meneruskan
pekerjaan atau diberhentikan
1. undangan RTM
2. Daftar hadir RTM
3. Risalah RTM , a.l. :
a. Laporan
7.
Rapat
Tinjauan
Manajemen
(RTM) Proyek
Cacat
Mutu/
Non
conformance product
b. Rencana Perbaikan
4. Laporan
CLOSING
perbaikan
Cacat Mutu/ non conformance
product.
1. Surat Tugas Audit
8.
Internal Audit Proyek
2. Daftar check list audit di setiap
bagian/ unit kerja
3. Laporan
Cacat
Mutu/
non
82
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
conformance product.
83
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
BAB ...
PENUTUP
Dengan selesainya penyusunan buku Rencana Mutu Kontrak ini diharapkan
agar supaya dapat digunakan sebagai pedoman guna pelaksanaan pekerjaan sesuai
dengan Surat Perjanjian Pemborongan Pekerjaan yang sudah ditandatangani ketiga
belah pihak—PPK, Kontraktor pelaksana, dan Konsultan pengawas dan apabila
ada kekuarangan-kekurangan agar dapat dikoreksi serta mohon maaf yang sebesarbesarnya.
Gorontalo, 20 Februari 2017
Direksi Pekerjaan
Kontraktor Pelaksana
[Jabatan/Stempel]
[Jabatan/stempel]
Diketahui/Disetujui:
PPK
84
.PELAKSANAAN PEKERJAAN
RENOVASI/REHABILITASI BANGUNAN GEDUNG LABORATORIUM KESEHATAN
DAERAH PROVINSI GORONTALO
No.Dok :01/RMK/AK/2019
No.Revisi : Edisi - 1
Halaman: dari
Tgl Diterbitkan :24 JULI 2019
Paraf
:
[Jabatan/NIP]
